为真实掌握项目建设最新动态,进一步加快项目建设进度,6月16日、17日,酉州实业集团党委书记、董事长张宗银率队开展重点项目调研,加速推进项目建设。分别对城区基础设施升级优化、华茂鲤苑、桃园北岸、石柱片区安置房、桃源丽都安置房、台基地二期、武陵人家、新城医院、新中医院、新殡仪馆等重点建设项目开展集中调研,集团党委副书记、总经理冉景和,党委专职副书记秦勇,副总经理文武,副总经理张光流,党委委员黄新岚以及集团综合部、安全部、工程部、桃源地产公司、华盛公司、新城公司、落英公司相关负责人参加调研。

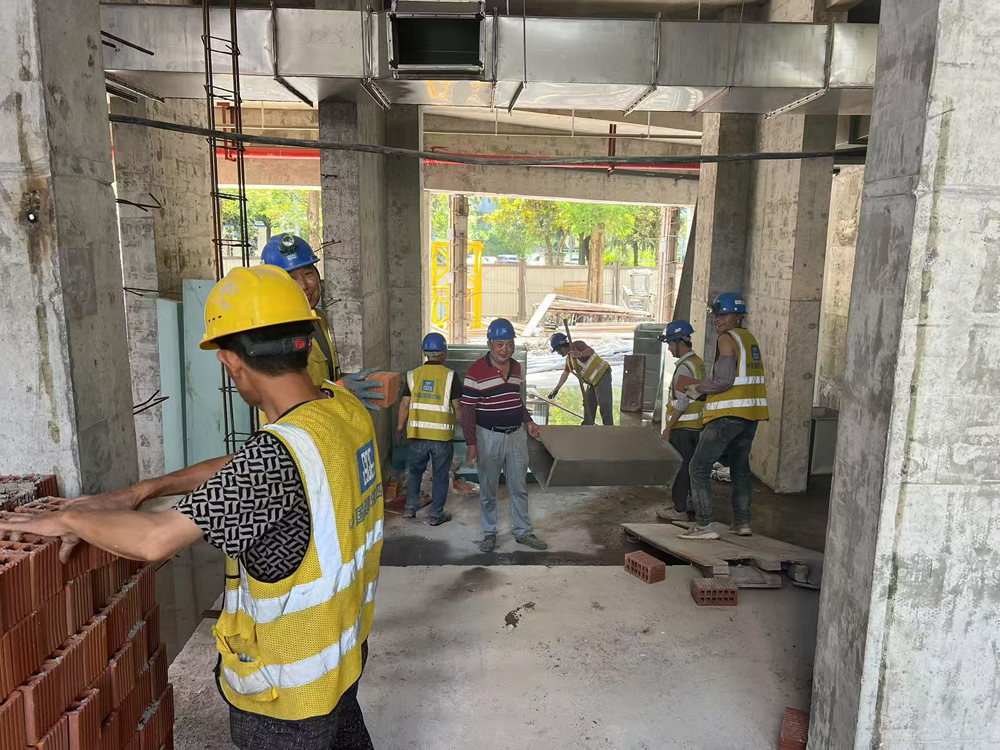

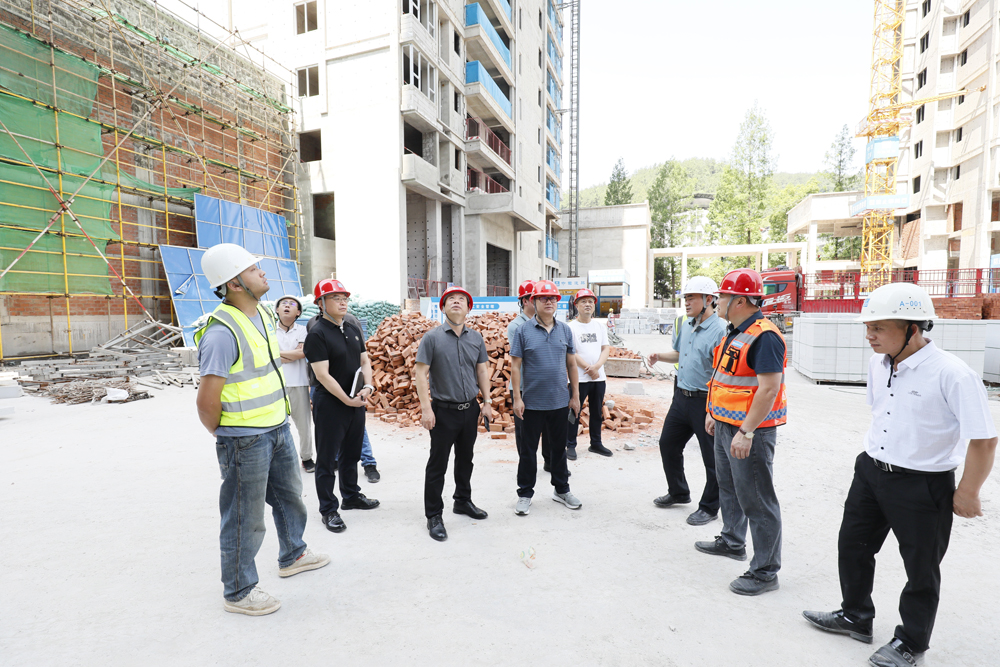

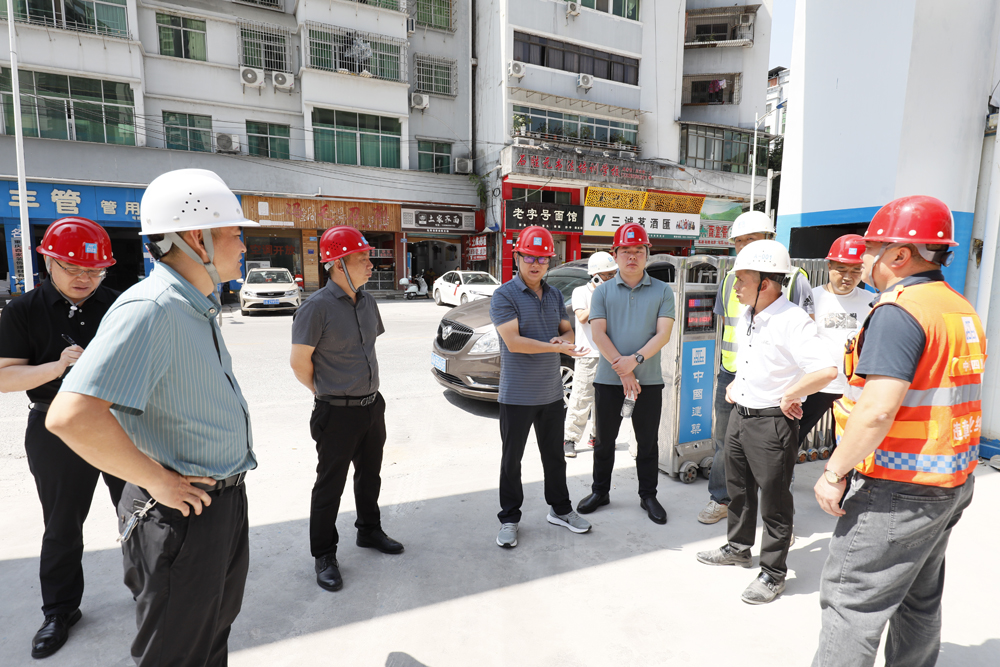

在调研过程中,张宗银一行对各项目建设情况进行实地查看,详细了解各个项目的施工进度、存在的问题以及下一步的工作计划。并与施工负责人进行现场交流,听取关于项目推进情况的汇报,并就项目建设中遇到的困难和问题进行现场办公,提出了具体的解决方案和指导意见。
调研指出:
各重点项目是推动县域发展、改善民生福祉的关键工程,目前各项目虽在按照既定计划稳步推进,但在施工过程中仍存在施工环节衔接不够紧密、个别施工设备调配不够及时等问题,对项目进度产生了一定影响,需要涉及子公司和施工单位高度重视,对施工流程、设备调配、多工种协同等方面进一步提升,以确保项目整体建设效率最大化。
调研强调:
要强化责任担当,各子公司负责人要切实履行职责,加强现场管理,确保施工安全和工程质量。要优化施工组织,合理安排施工进度,充分利用有效施工时间和夏季时段,加快项目建设步伐。要加强沟通协调,牢固树立大局意识和协同意识,构建密切配合工作方式,及时解决项目建设中遇到的困难和问题,为项目顺利推进提供有力保障。

华茂鲤苑项目:
目前主体工程全面完成,正开展外立面装饰工程,绿化及相关附属工程已经全面进场。预计9月底完成竣工验收。目前华茂鲤苑商品房已销售82套,销售总额7600万元。

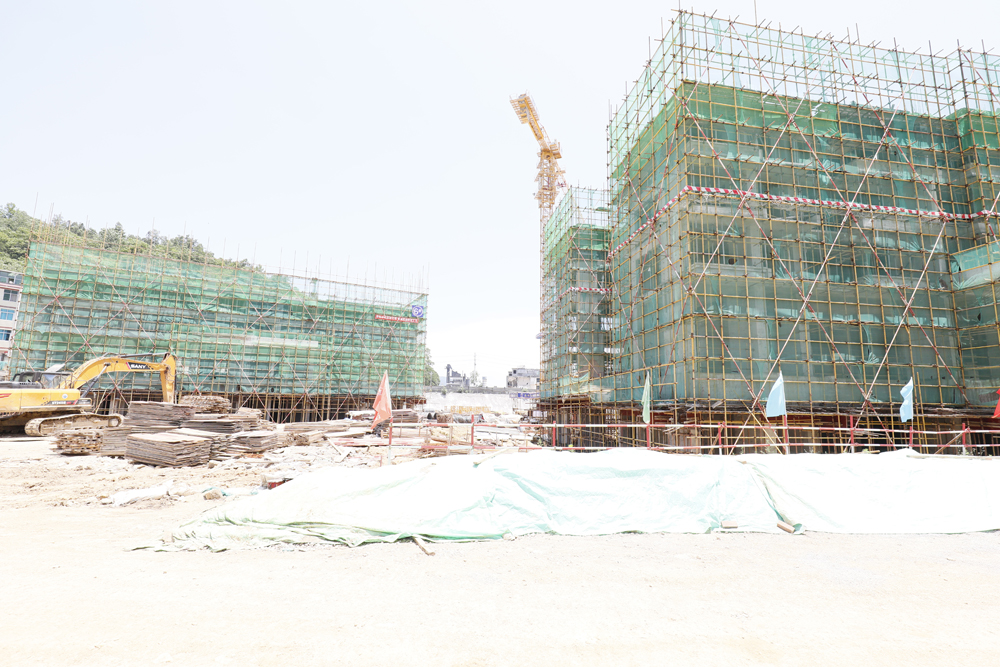

武陵人家项目:

目前已完成基础换填和桩基施工、桩基检测、破桩头,基坑验槽,1号楼主楼筏板混凝土浇筑完成,2号楼三层混凝土浇筑完成,3号楼首层板筋安装,4号楼地梁房心回填完成,防水施工完成。
台基地二期项目:

已完成房屋结构基础浇筑回填9个组合(19户);另垫层已浇筑20个组合(50户);钢筋制作完成5个组合(11户),支模进行中。砖砌基础3个组合(7户);以及小区道路路基换填完成和市政道路换填路基、压实、路基挖方。

新城医院项目:

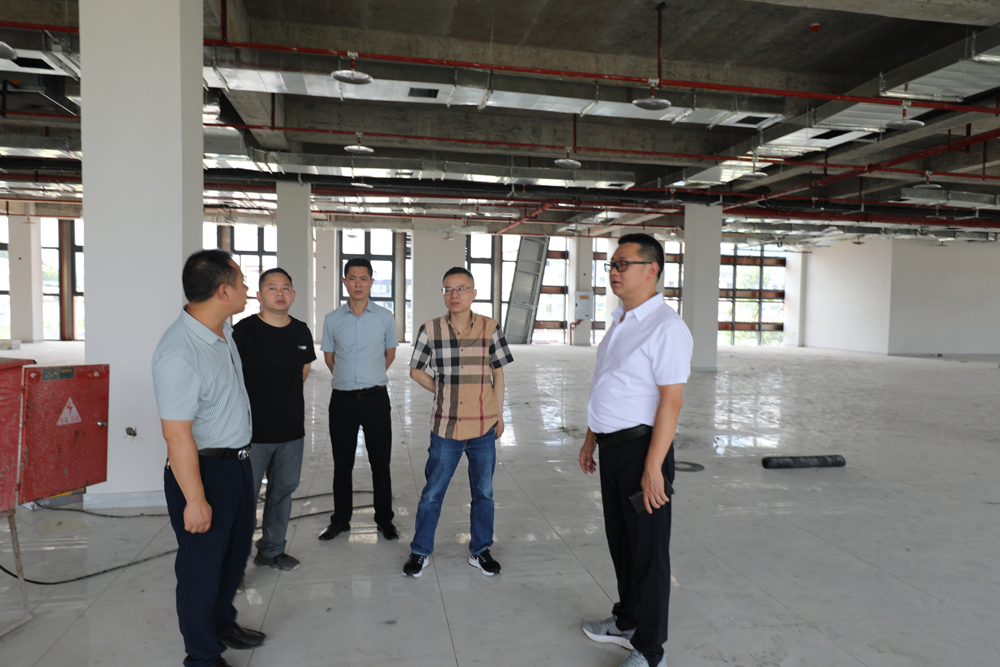

医疗区:已完成门诊楼四层梁板浇筑的20%,急诊楼封顶、传染楼屋面层、1#住院楼十七层、2#住院楼十七层梁板浇筑。正在进行门诊楼、传染楼五层、1#住院楼十八层施工、2#住院楼十八层墙柱钢筋绑扎施工。疗养区:已完成新建行政办公楼结构封顶及改建楼栋结构加固工程,正在开展各楼栋安装工程施工。
雅筑景观项目:
已完成景观大门、景观墙、景观廊架,苗木绿化栽植完成58%,室外电气完成50%,给排水管网安装完成80%,铺装完成40%。

石柱片区安置房项目:

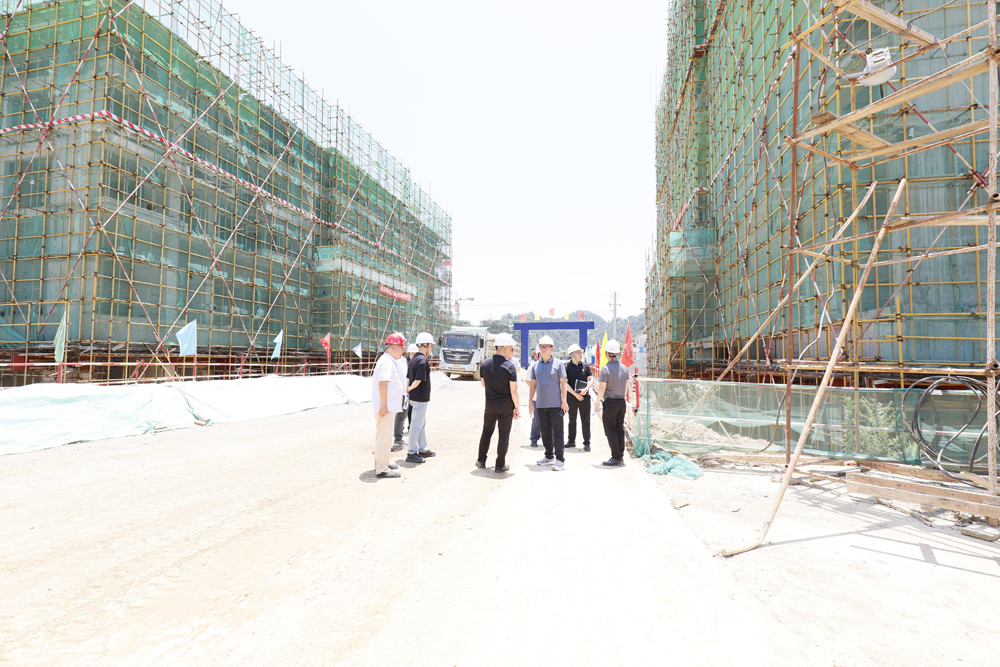

目前基础完成99%,主体结构完成40%,预计8月份开始插入砌体工程,12月份主体结构完成。

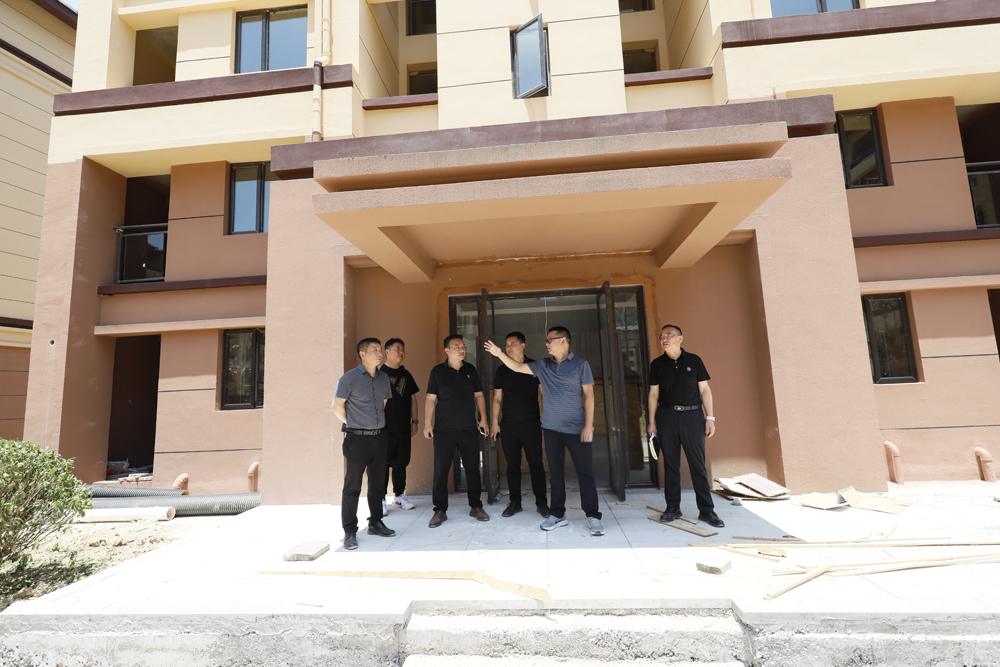

桃源北岸项目:
已完成土石方工程、土建工程,环境工程,装饰工程。正在完善局部绿化提升及门头加装,预计本周内全部完成。

凤凰山殡仪馆装修:
已完成殡葬业务中心墙体拆除工作,厨房、卫生间的基础垫层,正在进行室内砌体放线、砌筑等工作,预计2025年底完工。
中医院迁建项目二期:
已完成室外排水管网、园林景观及新增山水防排洪工程等,门诊楼、1#、2#住院楼装饰装修工程及智能化部分已完成85%,预计2025年8月份完工。
火车站站前广场项目:
2#商业楼已完工,1#商业楼正在进行扫尾工作,预计本月底完工。
